Βουλγαρία: Υπέρ της ολοκλήρωσης του ελληνοβουλγαρικού διασυνδετήριου αγωγού φυσικού αερίου

- Χορηγούμενη-

Το μνημόνιο κατανόησης για το έργο υπογράφηκε το 2009, και μια κοινή εταιρία έργου, η ICGB, καταχωρήθηκε το 2011.

«Όλο το βουλγαρικό κράτος υποστηρίζει τον ανάδοχο του διασυνδετήριου αγωγού φυσικού αερίου μεταξύ Ελλάδας και Βουλγαρίας για να διασφαλίσει την ολοκλήρωση του έργου», δήλωσε σήμερα ο υπηρεσιακός υπουργός Περιφερειακής Ανάπτυξης και Δημοσίων Έργων της Βουλγαρίας Ιβάν Σίσκοφ. Ο Βούλγαρος υπουργός απηύθυνε χαιρετισμό κατά την έναρξη της συνάντησης με τις εταιρίες που συμμετέχουν στην κατασκευή του διασυνδετήριου αγωγού, στόχος της οποίας είναι η βελτιστοποίηση και η επιτάχυνση των διαδικασιών ολοκλήρωσης.

Ο Σίσκοφ δήλωσε ότι το έργο πρέπει να ολοκληρωθεί το συντομότερο δυνατό γιατί είναι «ζωτικής σημασίας». Πρόσθεσε ότι διάφοροι φορείς έχουν αντιρρήσεις: η πυροσβεστική υπηρεσία, η Αρχή αρδευτικού συστήματος, το υπουργείο Περιβάλλοντος, και όλοι οι αρμόδιοι υπουργοί έχουν ενημερωθεί και εργάζονται για την αντιμετώπιση των προβλημάτων.

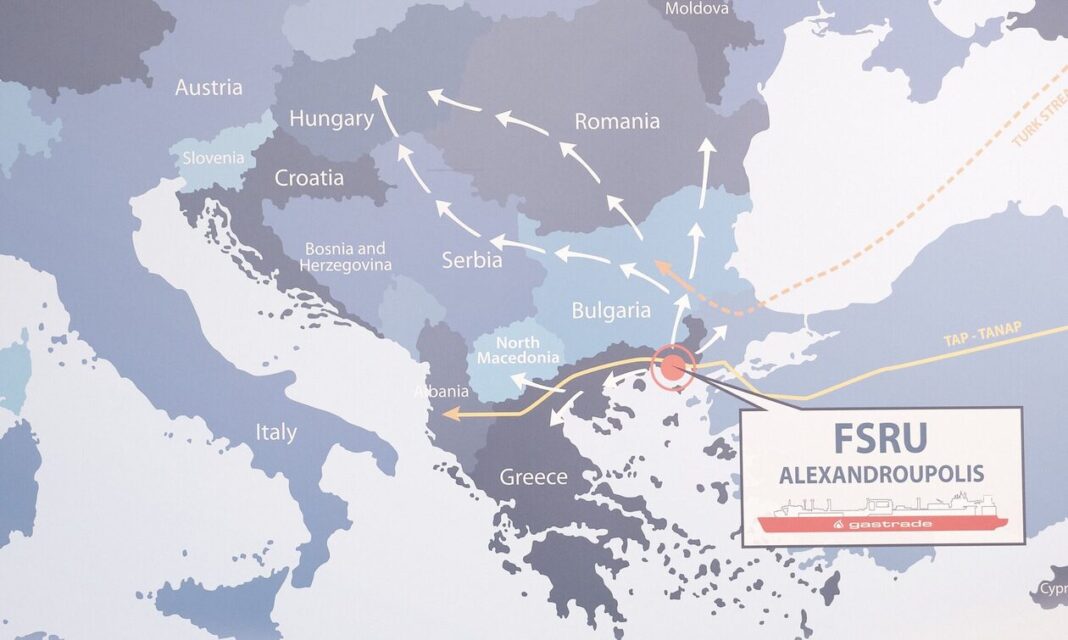

Ο Βούλγαρος υπουργός δήλωσε ότι ορισμένα θέματα παραμένουν για να ολοκληρωθεί το έργο και οποιαδήποτε καθυστέρηση θα είναι άνευ σημασίας. Ο διασυνδετήριος αγωγός Ελλάδας – Βουλγαρίας συνδέει τα δίκτυα μεταφοράς φυσικού αερίου των δύο γειτονικών χωρών, παρέχοντας πρόσβαση στον Νότιο Διάδρομο Φυσικού Αερίου και σε μια σειρά νέων πηγών φυσικού αερίου. Θα μεταφέρει αέριο από το Αζερμπαϊτζάν, μέσω του Διαδριατικού Αγωγού Φυσικού Αερίου και από άλλες πηγές μέσω του σχεδιαζόμενου τερματικού σταθμού υγροποιημένου φυσικού αερίου στην Αλεξανδρούπολη, στη βόρεια Ελλάδα. Ο αγωγός φυσικού αερίου έχει μήκος 182 χλμ. εκ των οποίων τα 151 χλμ είναι στη Βουλγαρία και τα 31 χλμ. στην Ελλάδα, με προβλεπόμενη χωρητικότητα έως 3 δισεκ. κυβικά μέτρα ετησίως, ποσότητα που μπορεί να αυξηθεί στα 5 δισεκ. κυβικά μέτρα ετησίως εάν υπάρχει ζήτηση στην αγορά. Ο αγωγός εκτείνεται από την Κομοτηνή, στη βορειοανατολική Ελλάδα, περνά από το Κίρτζαλι, το Χάσκοβο και το Ντιμίτροβγκραντ και καταλήγει στη Στάρα Ζαγόρα, στη νοτιοανατολική Βουλγαρία.

Το μνημόνιο κατανόησης για το έργο υπογράφηκε το 2009, και μια κοινή εταιρία έργου, η ICGB, καταχωρήθηκε το 2011. Το αρχικό σχέδιο ήταν να τεθεί σε λειτουργία ο αγωγός τον Δεκέμβριο του 2014.

Πότε θα είναι έτοιμος
Σύμφωνα με την Τεοντόρα Γκεοργκίεβα, τη διευθύντρια της εταιρίας του έργου ICGB, ο διασυνδετήριος αγωγός θα τεθεί σε λειτουργία στο διάστημα μεταξύ Σεπτεμβρίου και Οκτωβρίου 2022. Τα έργα κατασκευής δεν έχουν ακόμη λάβει πιστοποίηση ότι έχουν ολοκληρωθεί και μπορούν να ανατεθούν από την Εθνική Εποπτική Αρχή Κατασκευής.

Όπως αναφέρει το βουλγαρικό πρακτορείο ΒΤΑ, επιτεύχθηκε συμφωνία ότι το έργο θα χωριστεί σε δύο στάδια και ότι για να δοθεί έμφαση στο πρώτο στάδιο είναι σημαντικό να τεθεί σε λειτουργία ο διασυνδετήριος αγωγός, δήλωσε ο υπουργός. Ο ίδιος τόνισε ότι πιστεύει ότι αυτό θα αναπληρώσει μέρος της καθυστέρησης και θα μειώσει την περίοδο κατά δύο μήνες.

Όταν ρωτήθηκε γιατί η εγκατάσταση δεν έχει ολοκληρωθεί ακόμη, ο Σίσκοφ απάντησε ότι ο λόγος είναι οι «προθεσμίες που χάθηκαν από τον ανάδοχο». «Δεν μπορώ να πω αν και κατά πόσο φταίει το κράτος και εάν ο έλεγχος ήταν επαρκής», πρόσθεσε.

- Χορηγούμενη-

Ακολουθήστε μας και στο Instagram

ΚΑΤΕΒΑΣΤΕ ΤΟ APP ΤΟΥ evros24.gr

ΔΕΥΑ Αλεξανδρούπολης: “Ψευδείς ειδήσεις τα περί αύξησης των λογαριασμών ύδρευσης”

"Επειδή γίνεται διασπορά ψεύτικων ειδήσεων περί αύξησης των λογαριασμών Ύδρευσης αναφέρουμε τα εξής … οι τιμές του Νερού δεν αυξήθηκαν διότι για να αυξηθούν ή...

Σύλληψη 2 αλλοδαπών για κυκλοφορία παραχαραγμένων χαρτονομισμάτων στην Αλεξανδρούπολη

Συνελήφθησαν χθες (4-4-2025) το πρωί στην Αλεξανδρούπολη, από αστυνομικούς της Υποδιεύθυνσης Δίωξης και Εξιχνίασης Εγκλημάτων Αλεξανδρούπολης, δύο αλλοδαποί σε βάρος των οποίων σχηματίσθηκε δικογραφία...

Η Κεραμέως απαντά στην ερώτηση των 11 βουλευτών: Έχουν ήδη δοθεί...

Η υπουργός Εργασίας και Κοινωνικής Ασφάλισης Νίκη Κεραμέως, σε συνέντευξη που παραχώρησε στον ΣΚΑΪ, απάντησε στο ερώτημα που κατέθεσαν 11 βουλευτές της Νέας Δημοκρατίας...

Συνελήφθησαν 2 διακινητές που μετέφεραν παράνομα από την Τουρκία στην Ελλάδα...

Συνελήφθη χθες (4-4-2024) το πρωί στην παρέβρια περιοχή Τυχερού Έβρου, από αστυνομικούς  του Τμήματος Συνοριακής Φύλαξης Τυχερού της Διεύθυνσης Αστυνομίας Αλεξανδρούπολης, δύο αλλοδαποί διακινητές,...

Ποιες είναι οι τιμές του ρεύματος για τον Απρίλιο

Σημαντική μείωση της τελικής λιανικής τιμής στο πράσινο τιμολόγιο ηλεκτρικού ρεύματος του Απριλίου ανακοίνωσαν οι πάροχοι. Συγκεκριμένα, η τιμή για τον Απρίλιο χωρίς επιδότηση θα...

Δήμος Σαμοθράκης: Αποκατάσταση της αδικίας σχετικά με την εντοπιότητα στις προκηρύξεις...

Σε συνέχεια του θέματος που προέκυψε με την ΣΟΧ 1/2025 Υπουργείου Πολιτισμού και κατόπιν διαμαρτυρίας πολιτών οι οποίοι ενημέρωσαν ενδελεχώς τον Δήμαρχο για το...

Αποτελέσματα αρχαιρεσιών της Διεθνούς Ένωσης Αστυνομικών Αλεξανδρούπολης

Η Τοπική Διοίκηση Αλεξανδρούπολης της Διεθνούς Ένωσης Αστυνομικών διεξήγαγε στις 3 και 4 Απριλίου 2025, αρχαιρεσίες για την ανάδειξη νέου Διοικητικού Συμβουλίου και Εξελεγκτικής...

Προσλήψεις 10 ατόμων στο Δήμο Κομοτηνής

Ο Δήμος Κομοτηνής ανακοινώνει την πρόσληψη 10 ατόμων με σύμβαση εργασίας ιδιωτικού δικαίου ορισμένου χρόνου διάρκειας πέντε (5) μηνών για την κάλυψη αναγκών πυρασφάλειας. ΠΡΟΘΕΣΜΙΑ...

Διαβασε και αυτο
